Rosyjska agencja kosmiczna Roskosmos ogłosiła zakończenie prac naprawczych na stanowisku startowym numer 31 na kosmodromie Bajkonur. Jest to informacja o znaczeniu krytycznym dla globalnej logistyki orbitalnej, ponieważ kompleks ten stanowi obecnie jedyny aktywny punkt, z którego mogą startować załogowe misje w kierunku Międzynarodowej Stacji Kosmicznej (ISS) realizowane za pomocą rosyjskich rakiet. Przestój spowodowany awarią infrastruktury wywołał falę spekulacji na temat kondycji technicznej rosyjskiego sektora kosmicznego i postawił pod znakiem zapytania harmonogram nadchodzących wypraw orbitalnych.
Kosmodrom Bajkonur, położony w Kazachstanie, od dekad pozostaje sercem rosyjskich operacji kosmicznych. Stanowisko 31 (znane również jako Site 31) nabrało szczególnego znaczenia w ostatnich latach, kiedy to historyczne Stanowisko 1 – słynny „Start Gagarina” – zostało wyłączone z eksploatacji w celu przeprowadzenia modernizacji. W efekcie Site 31 stało się jedynym w Rosji miejscem przystosowanym do obsługi rakiet Sojuz wysyłających astronautów i kosmonautów na orbitę. Każda usterka tego kompleksu paraliżuje zatem nie tylko rosyjskie plany, ale wpływa na rotację załóg całej Międzynarodowej Stacji Kosmicznej.
Problem pojawił się pod koniec listopada ubiegłego roku, podczas startu rakiety z trzyosobową załogą. Choć sama misja zakończyła się sukcesem, a astronauci bezpiecznie dotarli do celu, siła odrzutu silników rakietowych okazała się znacznie większa, niż przewidywały to modele inżynieryjne. Siła uderzenia gazów wylotowych poważnie uszkodziła kluczowe elementy infrastruktury naziemnej, co zmusiło inżynierów do natychmiastowego wyłączenia stanowiska z użytku. Przez kilka miesięcy spekulowano, czy uszkodzenia nie są wynikiem spadku standardów kontroli jakości, co w ostatnich latach bywało punktem zapalnym w dyskusjach o rosyjskim przemyśle rakietowym.
Gigantyczna operacja inżynieryjna

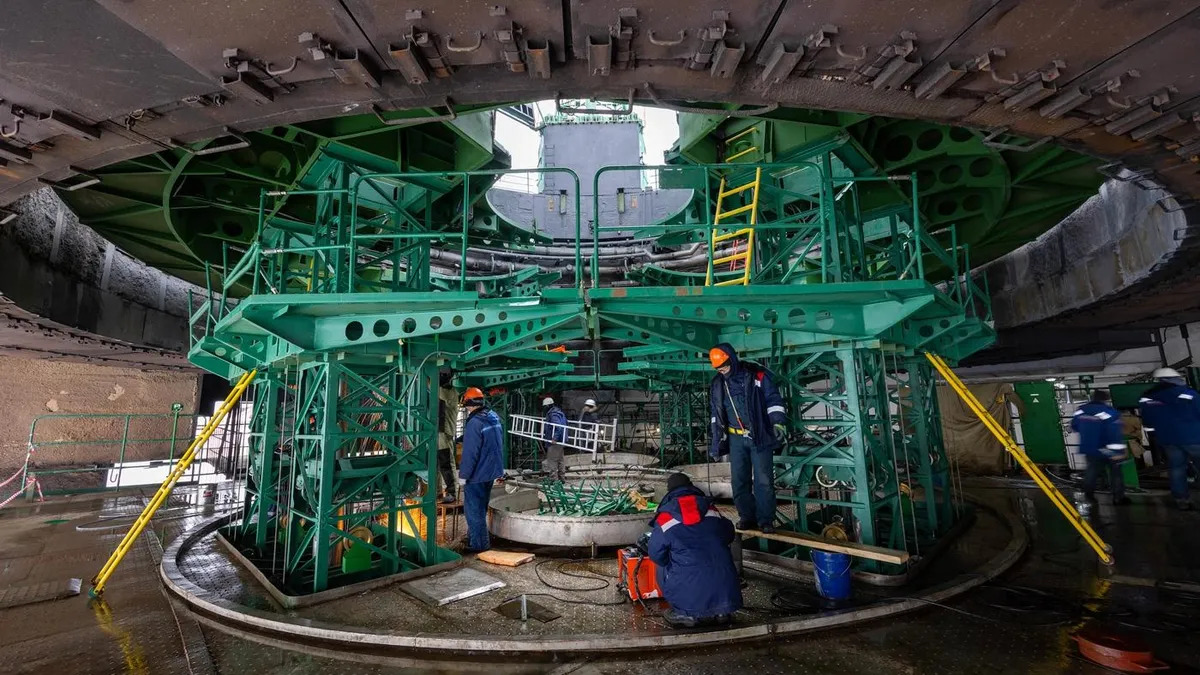

Naprawa tak skomplikowanego obiektu jak stanowisko startowe wymagała zaangażowania ogromnych zasobów. Jak informuje Roskosmos, w prace zaangażowanych było ponad 150 pracowników z Centrum Eksploatacji Naziemnej Infrastruktury Kosmicznej oraz specjaliści z czterech zewnętrznych firm podwykonawczych. Skala przedsięwzięcia jest imponująca: przygotowano i pomalowano aż 2350 metrów kwadratowych konstrukcji stalowych, co było niezbędne do zabezpieczenia obiektu przed ekstremalnymi warunkami panującymi podczas startów.
Wymiana komponentów nie ograniczyła się jedynie do powierzchownych napraw. Inżynierowie wymienili wszystkie jednostki mocujące oraz całkowicie zmodernizowali systemy elektryczne, które uległy spaleniu lub uszkodzeniu mechanicznemu. Szczególnym wyzwaniem, wymagającym chirurgicznej precyzji, było wykonanie ponad 250 metrów bieżących specjalistycznych spoin spawalniczych w miejscach najbardziej narażonych na naprężenia. Takie podejście ma zagwarantować, że infrastruktura wytrzyma kolejne starty bez konieczności przeprowadzania doraźnych remontów po każdej misji.
Wyzwanie logistyczne
Najtrudniejszym etapem prac była naprawa tzw. kabiny serwisowej, która jest integralną częścią wieży obsługi. W trakcie niefortunnego startu z listopada uległa ona niemal całkowitemu zniszczeniu. Aby ją przywrócić, inżynierowie musieli opracować unikalną technikę montażu gigantycznych elementów. Niektóre z nich miały ponad 19 metrów długości i ważyły około 17 ton.
Główną trudność stanowił fakt, że te kolosalne części musiały zostać wprowadzone na miejsce przez kanał odprowadzający gazy wylotowe (tzw. firing aperture). Operowanie tak ciężkimi ładunkami w ograniczonej przestrzeni, przy zachowaniu rygorystycznych norm bezpieczeństwa, było testem umiejętności dla rosyjskich inżynierów. Sukces tej operacji pozwolił na przywrócenie pełnej funkcjonalności wieży obsługi, co jest warunkiem koniecznym do pionizacji rakiety na stanowisku i przeprowadzenia procedur przedstartowych dla misji załogowych.
Przyszłość misji i najbliższe plany
Zakończenie remontu oznacza zielone światło dla kolejnych lotów. Choć głównym celem infrastruktury jest obsługa misji załogowych, pierwszym testem odnowionego stanowiska będzie misja logistyczna. Już 22 marca z Bajkonuru ma wystartować bezzałogowy statek transportowy Progress MS-33. Jego zadaniem będzie dostarczenie paliwa, żywności oraz sprzętu badawczego dla załogi przebywającej na ISS. Start ten, pierwotnie planowany na późniejszy termin, został przesunięty, aby jak najszybciej zweryfikować sprawność naprawionej infrastruktury.
Dla obserwatorów sektora kosmicznego powrót Site 31 do służby to sygnał, że Rosja wciąż jest w stanie utrzymać swoje zobowiązania wobec międzynarodowych partnerów, mimo narastających trudności technologicznych i politycznych. Szybkość przeprowadzenia tak skomplikowanego remontu sugeruje, że utrzymanie dostępu do orbity pozostaje dla Roskosmosu priorytetem najwyższej rangi. Czy jednak modernizacja wystarczy, aby uniknąć podobnych incydentów w przyszłości? Odpowiedź na to pytanie poznamy już pod koniec marca, gdy silniki Sojuza ponownie rozświetlą niebo nad kazachskim stepem.
